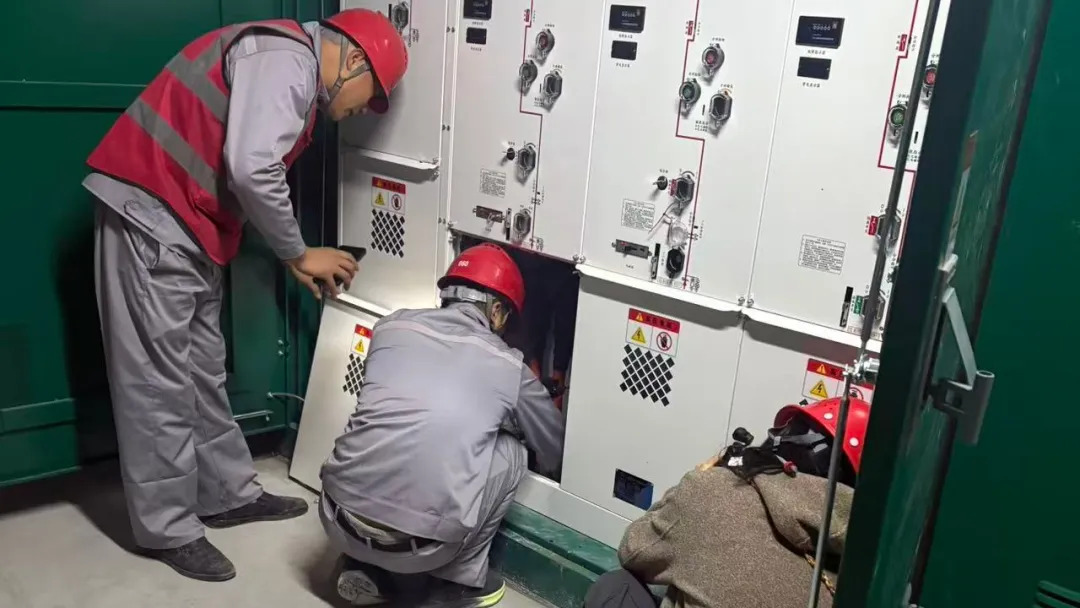

11月22日,锦马时代中心一期配电工程顺利完工。郴电工程技术服务有限公司挺膺担当、攻坚克难,仅用27天完成施工任务,较合同约定提前3天、较常规工期缩短18天,用实际行动践行“让用户满意”郑重承诺。

锦马时代中心一期配电工程新建4座配电房,8台大容量变压设备和5000米高压电缆全方位满足锦马时代中心多元用电需求。面对技术复杂、工期紧张等多重挑战,郴电工程技术服务有限公司成立专班,强化调度,科学施工,施工团队加班加点、轮班作业,形成强大施工合力,全力以赴抢抓施工进度。

项目自开工以来15天内完成了4座配电房的基础施工,高、低压柜、变电设备、电缆敷设也分批分段快速完成。此外,公司承建的10kV外部专线于10月31日提前完成,为项目顺利送电提供前置保障。在抢抓进度的同时,公司始终严守质量安全底线,坚持规范施工、严格检验,确保了工程优质可靠。
本期配电工程投运后,将为锦马时代中心这一城市综合体提供稳定、可靠的电力支撑,助力项目打造高品质运营环境。(邓兴)
